Cara Silvia,
Pace e tutto bene.
Sono lieto di condividere con voi alcune foto che mostrano gli ultimi sviluppi del nostro attuale progetto al Bubiki Village.
Queste foto mostrano diverse attività:
1. Visita e sopralluogo in loco da parte di un team di esperti del Governo al fine di determinare i parametri per il collegamento delle nostre macchine alla Rete Elettrica Nazionale. Ci sono stati due suggerimenti da questa squadra. Uno, l'aggiornamento della linea monofase esistente a trifase, sarebbe troppo costoso, stimato in 6.000.000 di Tshs/= (sei milioni), che potrebbero farlo entro una settimana. La seconda alternativa era aspettare la nuova linea in costruzione, questo avrebbe richiesto da una settimana a tre settimane. Il costo sarebbe piuttosto basso e all'interno delle nostre stime di progetto iniziali. Quindi abbiamo optato per il secondo suggerimento.

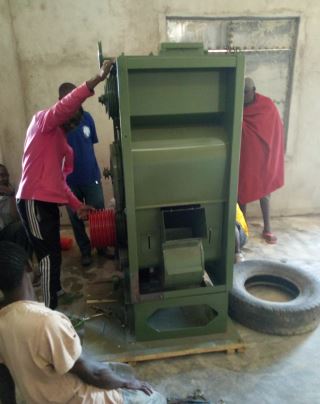

2. Installazione delle macchine: Il frantoio e la mondatrice del riso. Il mulino non può essere installato ora. Il fornitore ha detto che verrà a installare con il suo team di esperti. Ciò avverrà dopo che saremo collegati alla rete elettrica nazionale.
3. Magazzino macchine coperto e intonacato.
4. Cablaggio (cablaggio industriale): questo non è completato e dobbiamo aspettare di essere collegati all'alimentazione dall'Utility Company

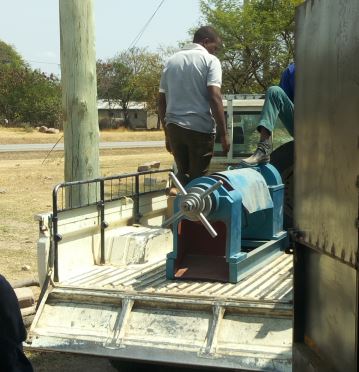

5. La macchina del frantoio è stata spostata al magazzino dalla canonica e la riseria è stata trasferita al magazzino dalla Chiesa Outstation a Bubiki dove è stata tenuta in attesa del completamento dell'edificio.

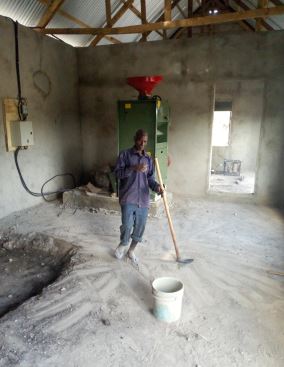

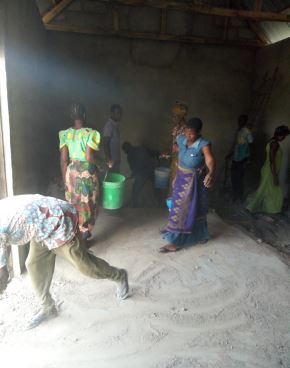

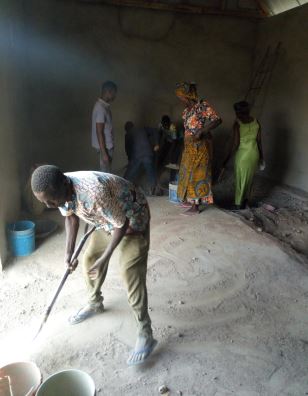

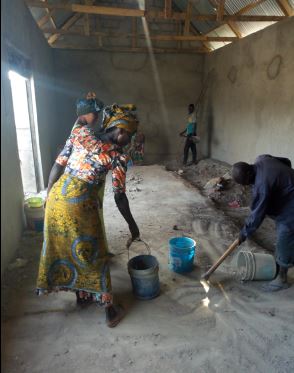

Come potete vedere dalle foto, ieri ci siamo radunati presso le macchine per fare la pulizia. Dopo la pulizia ci siamo riposati e abbiamo condiviso alcune storie prima di una preghiera e della partenza.
Le persone aspettano con impazienza l'inizio delle operazioni.
Sfortunatamente, siamo delusi dalla National Electric Supply Company che sta utilizzando il nuovo trasformatore.
Non vediamo l'ora di vivere momenti felici al villaggio.
Dio ti ama sempre,
don Francesco
