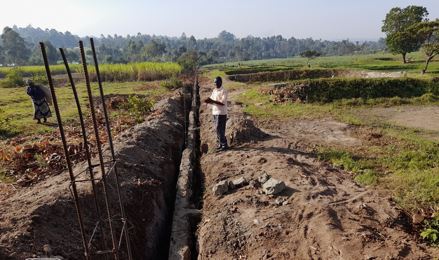

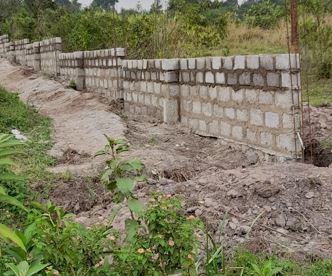

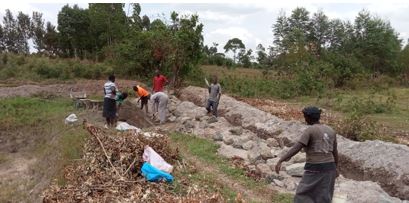

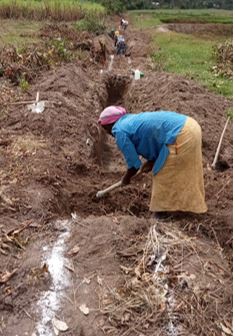

Completata la pulizia del terreno e lo scavo delle fondamenta; completato il riempimento delle fondamenta, lasciando spazio per lo scorrimento e il drenaggio dell'acqua; la muratura con pietre grezze è al 95%; la muratura in blocchi è finora al 35% ma è ancora in corso con alcuni materiali a terra;
Purtroppo il terreno paludoso ha creato difficoltà nel controllo e gestione delle acque e ha rallentato l'avanzamento del progetto.
Inoltre, la maggior parte dei materiali consegnati viene scaricata a oltre 300 metri di distanza dal luogo di costruzione e ciò richiede manodopera aggiuntiva. Ciò ha implicazioni sul bilancio, ma è stato regolato in base al contributo locale.
L'attuale alta inflazione nazionale ha comportato un aumento dei prezzi di alcuni materiali che incidono sulle spese delle voci di bilancio.
La maggior parte dei materiali utilizzabili non sono disponibili localmente. Ciò ha ritardato la consegna dopo l'ordine, influenzando i tempi di esecuzione.
