Lavoro svolto con la terza rata:

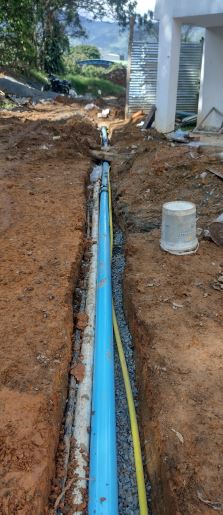

o Demolizione di strutture deteriorate
o Pavimentazione della strada dove passano le strutture di servizio
o Installazione di contatori EPM
o Pavimento in cemento di piccole piazze
o Rampe di accesso in costruzione grigia
Viste le difficoltà causate dalla non conformità da parte dell'impresa di costruzione incaricata, è stato inoltre apportato un cambiamento strutturale al contratto concordando come data di consegna totale del lavoro il 30 marzo 2025; Lo stesso documento prevedeva l'assunzione di un ispettore a tempo pieno che verifica l'avanzamento dei lavori e la loro qualità.
La presenza dell'ispettore, architetto specializzato nella direzione lavori e con la vasta esperienza nel settore, ha spinto l'impresa edile ad avanzare con gli accordi presi; sono state inviate numerose comunicazioni ufficiali che richiedono il rispetto degli accordi e abbiamo trattenuto i pagamenti per fare pressione sull'impresa edile. Ecco perché la presente relazione è stata ritardata.
