Costruzione due blocchi di bagni e lavandini per la scuola

Referente: Abbe Ildephonse Sabiyumva

Dove

Mbizi

Investimento

€ 24.700

Inizio

02/12/2022

Fine

23/05/2023

Avanzamento

Completato

Costruzione due blocchi di bagni e lavandini per la scuola

Referente: Abbe Ildephonse Sabiyumva

Dove

Mbizi

Investimento

€ 24.700

Inizio

02/12/2022

Fine

23/05/2023

Avanzamento

Completato

Home | Progetti | Tutela ambiente | Costruzione due blocchi di bagni e lavandini per la scuola
Numero progetto: 7646

Descrizione progetto

Promuove la richiesta la parrocchia di Kibago che gestisce per conto della Diocesi la scuola ECOFO (che significa “école fondamentale” per i bambini dai 4 fino ai 14 anni) a Mbizi.

Questa scuola è stata costruita nel 1950 e ha subito diverse vicessitudini compreso l’utilizzo da parte della popolazione durante la guerra.

Dopo diversi interventi è stata integralmente ricostruita e ristrutturata nei mesi di marzo-luglio 2022 con il finanziamento della ONG della diocesi, la Coped (Conseil pour l’education et le development) grazie alla quale hanno potuto realizzare integralmente la prima parte del progetto (che avevano inizialmente chiesto a CSA) rendendo funzionali 13 aule di cui 3 nuove e 10 ristruttate. Per la seconda fase del progetto hanno invece contruibuito i genitori ristrutturando le 6 aule più vecchie. Tutte le aule sono arredate.

La presente richiesta riguarda la terza fase del progetto con la costruzione di due blocchi di servizi igienici e lavatoi.

I beneficiari sono i 660 alunni che frequentano la scuola con 18 insegnanti e 4 persone di servizio.

Gli stipendi degli insegnanti sono pagati dallo Stato. Si tratta infatti di una delle scuole sotto convezione Chiesa cattolica -Stato del Burundi, ovvero un accordo per quanto riguarda l’istruzione e la formazione. La Chiesa ha più della metà delle scuole del Paese e, avendole costruite, nomina responsabili e insegnati.

Aggiornamento progetto

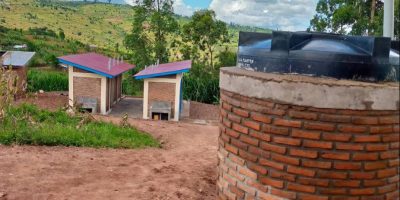

24/05/2023

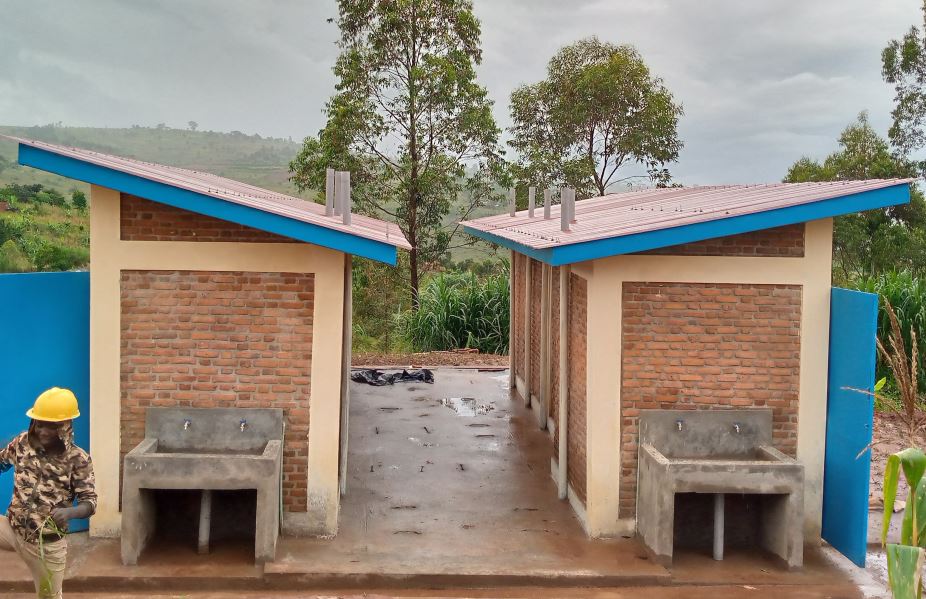

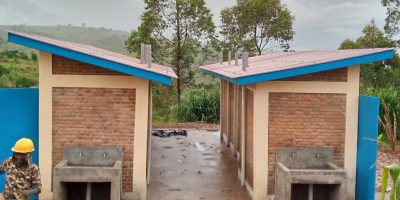

Ecco i nuovi bagni

Strutture completate e veramente belle!

Grazie a voi!

20/01/2023

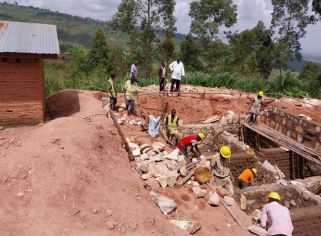

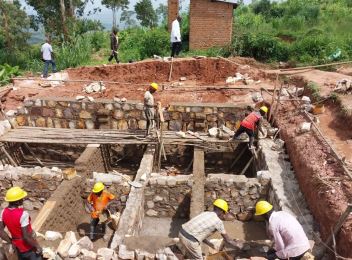

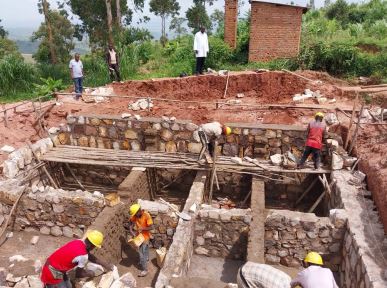

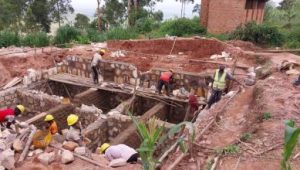

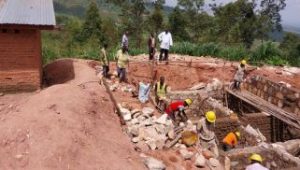

Sono iniziati i lavori!

Cara Silvia,

buonasera. Mi scuso per il ritardo nella risposta perché le nostre reti telefoniche non sono buone. Abbiamo ricevuto il denaro inviato.

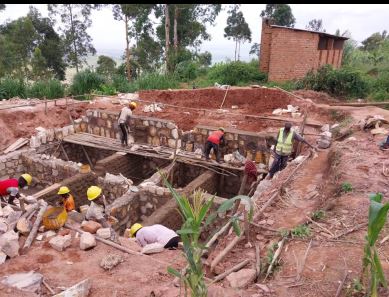

Abbiamo iniziato i lavori questo lunedì 16 gennaio 2023 come previsto poiché il 15 gennaio era domenica

Grazie per la vostra comprensione.

Abbé Ildephonse Sabiyumva.

15/02/2023

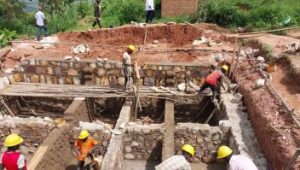

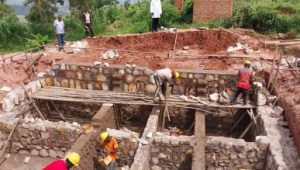

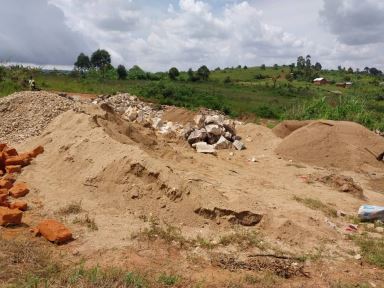

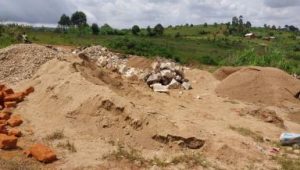

foto di aggiornamento dei lavori
22/03/2023
Secondo resoconto

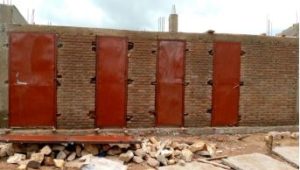

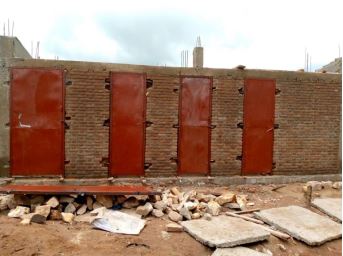

I lavori con la seconda rata sono cominciati il 10.02.23 e sono terminati il 15.03.23.

Ecco il risultato!

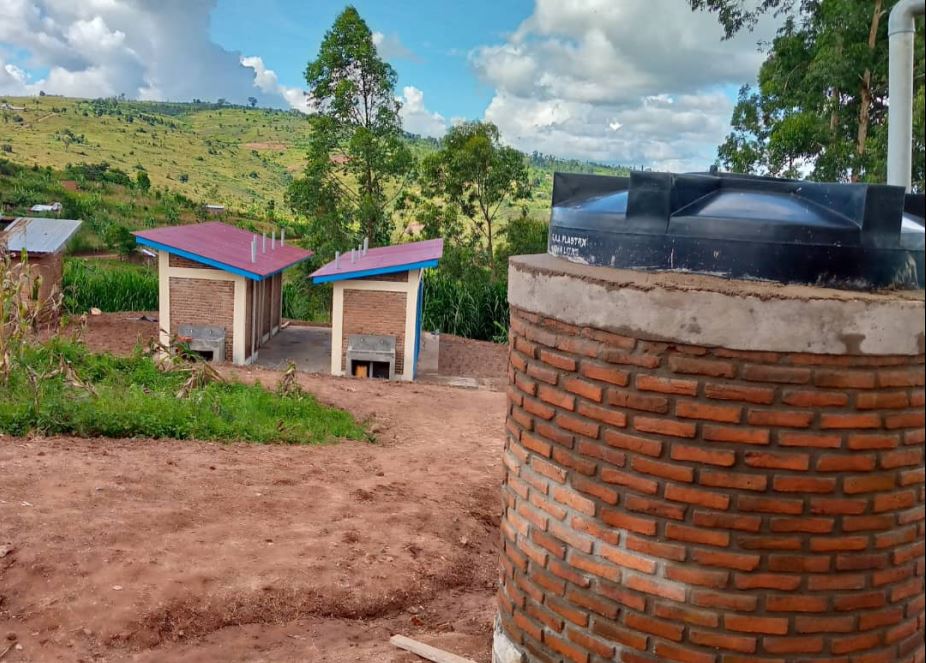

24/05/2023
Ecco i nuovi bagni

Strutture completate e veramente belle!

Grazie a voi!
